| 工事名 | R7東関道行方PAランプ橋下部工事 |
|---|---|
| 工事場所 | 茨城県行方市青沼 地先 |
| 工期 | 2025年10月7日~2026年12月10日まで |
| 作業時間 | 8:00 ~ 17:00 まで ※作業状況により前後する場合があります。 |
| 発注者 | 国土交通省 関東地方整備局 常総国道事務所 |
| 施工業者 | 株式会社大貫工務店 |

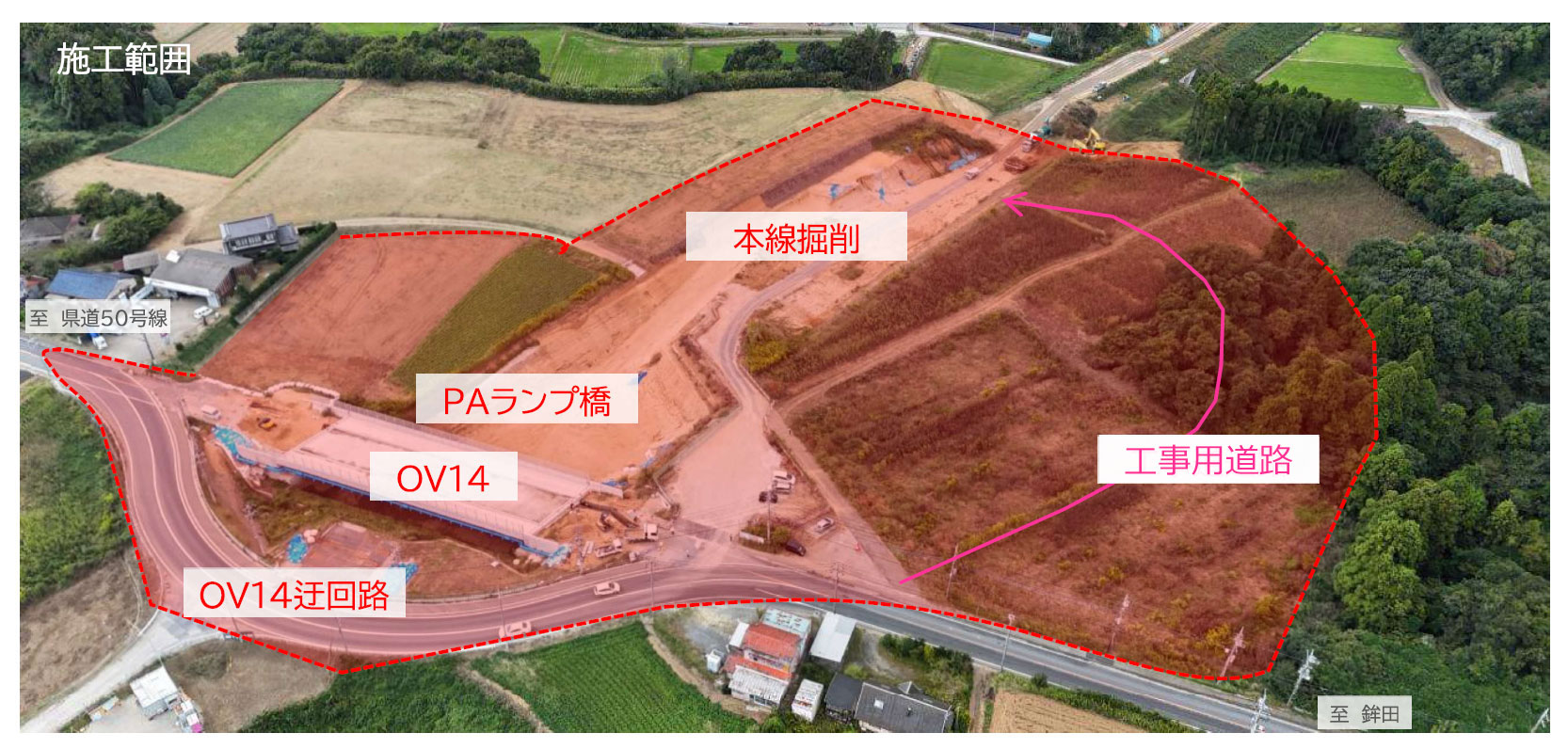

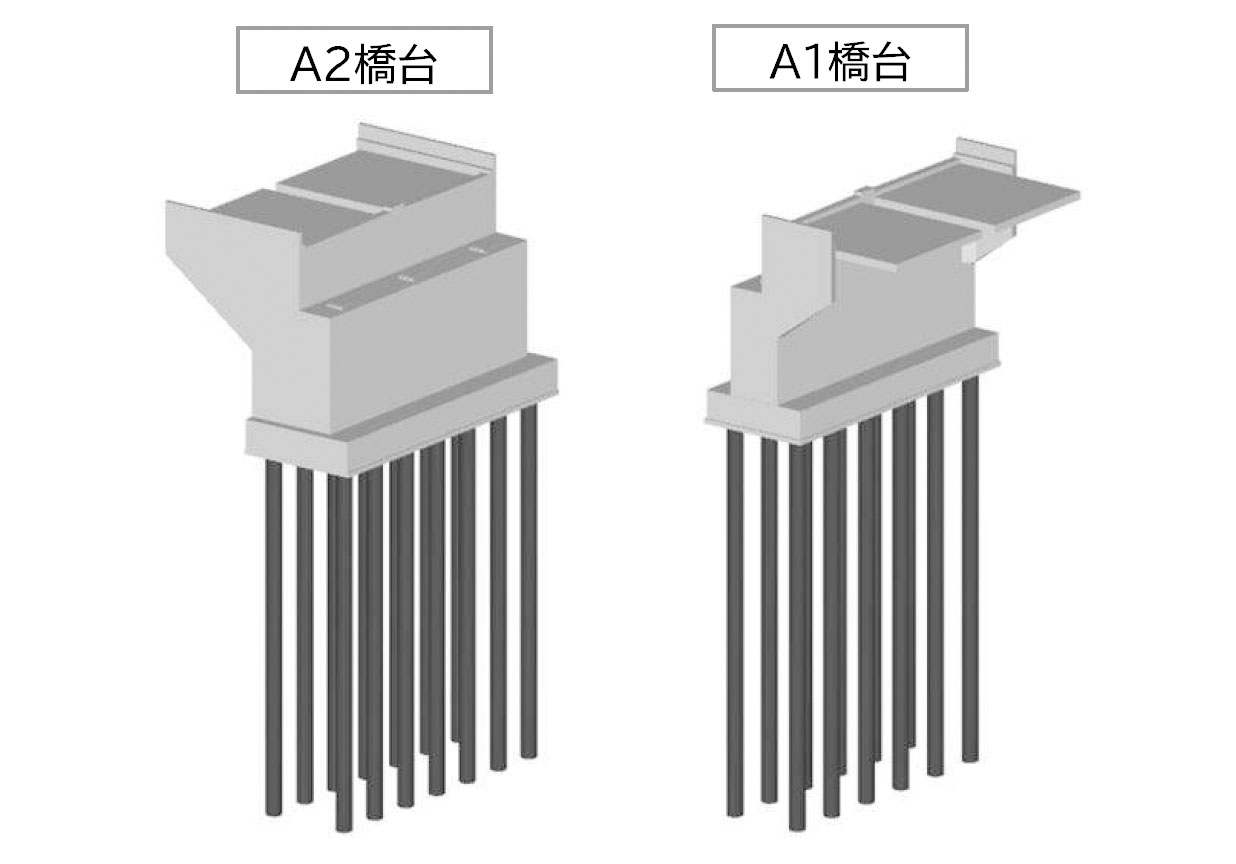

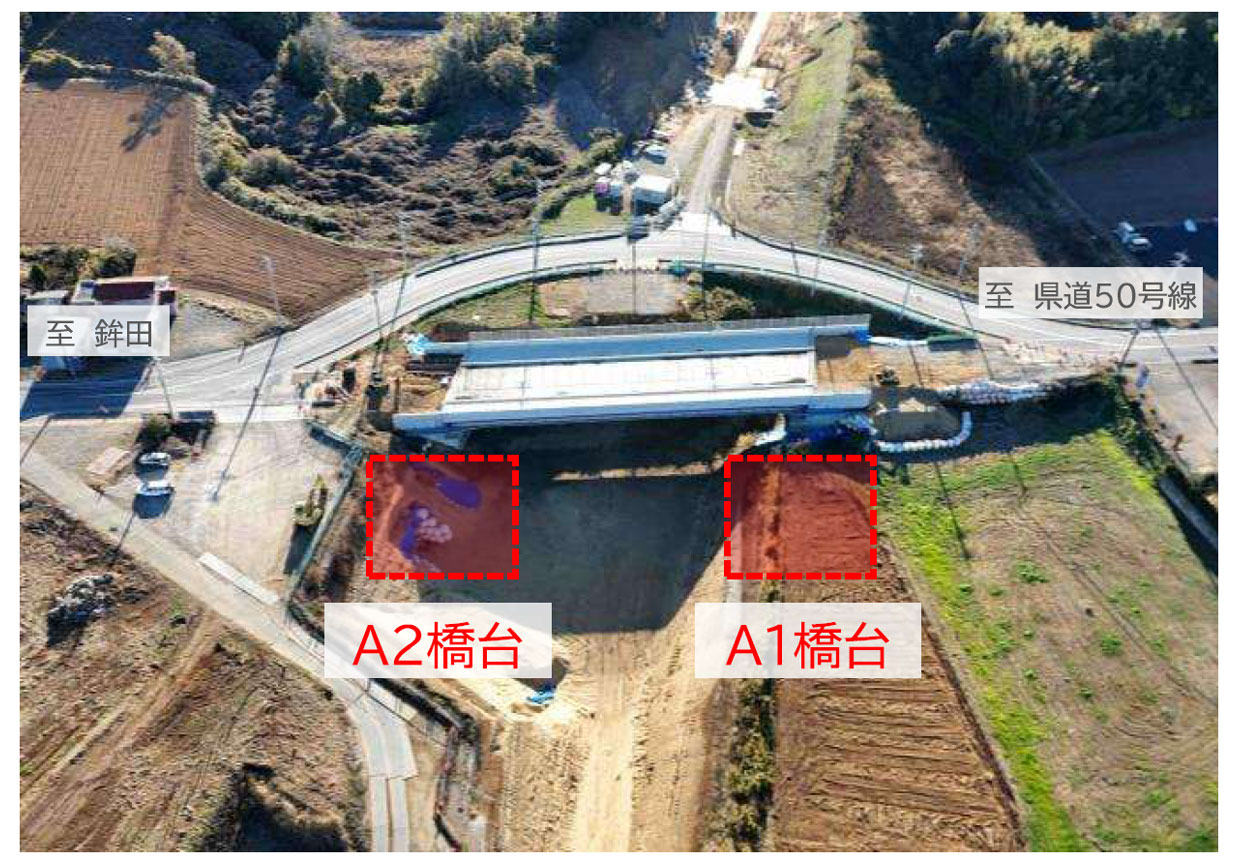

| 工事内容 | 道路土工 掘削工(ICT) 約32,000m3 法面整形(ICT) 約4,500m2 橋台 既製杭工 A1 SC+PHC杭(A種) φ1000 杭長 25m(掘削長 27.7m)12本 A2 SC+PHC杭(A種) φ1000 杭長 35m(掘削長 37.9m)14本 橋台躯体工 1,252m3 コンクリート保護工 表面保護工 230m2 排水構造物工 1式 路掛版工 1式 舗装工 1式 構造物撤去工 1式 仮設工 工事道路工 約30,000m2 作業ヤード工(下部工) |
